全國最大的“污水處理廠+光伏發電”項目正式并網運行!

發布時間:2023-01-07 17:05

閱讀次數:

分享到:

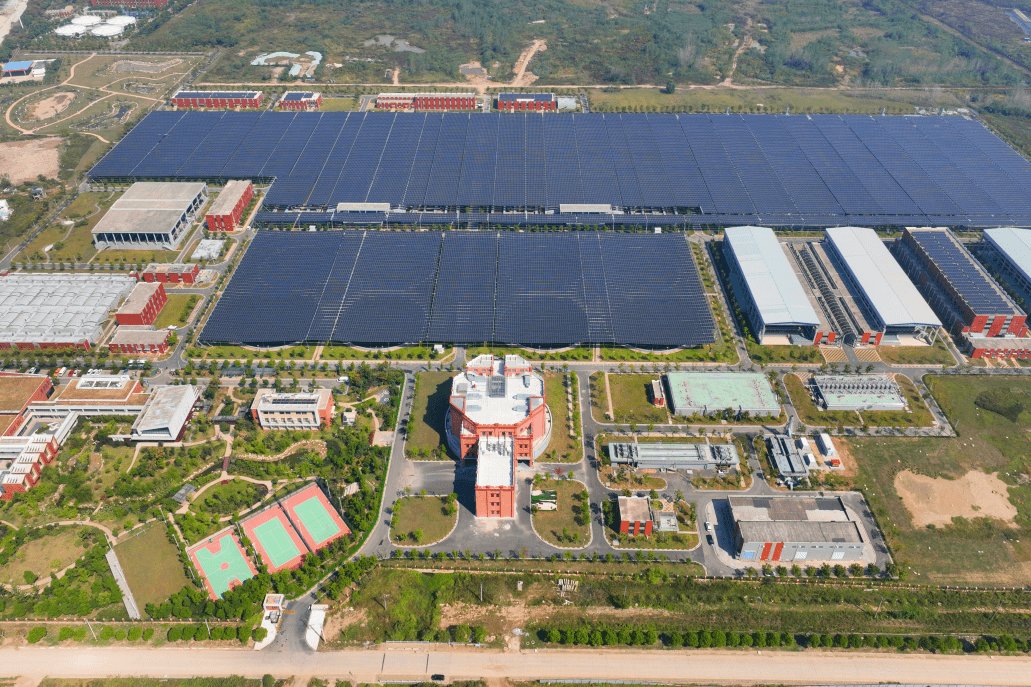

    11月初,國內最大的污水處理廠分布式光伏發電項目北湖污水處理廠光伏電站終于實現了全容量正式并網運行,開啟了武漢控股綠色產業新篇章。

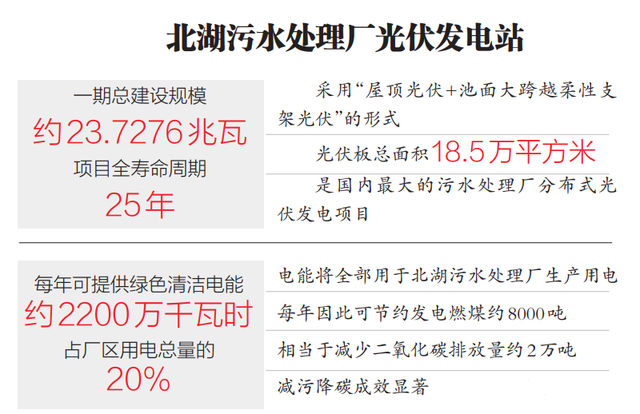

    電站采用“自發自用,余電上網”模式。據測算,在25年運營期內,該光伏項目每年可提供約2200萬度的綠色清潔電能,節約發電燃煤約0.8萬噸,相當于減少二氧化碳(CO2)排放量約2萬噸,環保效益突出,節能減排效果顯著,為積極穩妥推進武漢控股碳達峰碳中和事業,踐行“二十大‘雙碳’”戰略目標貢獻力量。





    據了解,北湖污水處理廠光伏項目是武漢市主城區首個開展的污水處理廠分布式光伏項目。該項目創造了多個國內“第一”:



    1.裝機規模全國污水廠第一

    2.分布式大跨度柔性支架數量全國第一

    3.柔性支架單跨距離全國第一



    是武漢市城投集團、市水務集團和武漢控股的年度重點項目。

    近年來,隨著國家雙碳政策的出臺,武漢控股緊隨其后,積極探索,尋求新時代的能源經濟模式。因此,在“雙碳”目標下,作為耗能大戶的污水處理廠的節能降耗也被提上日程,“光伏+污水廠”這一模式可充分發揮污水處理廠空間龐大的天然優勢,降低污水處理廠用電成本。

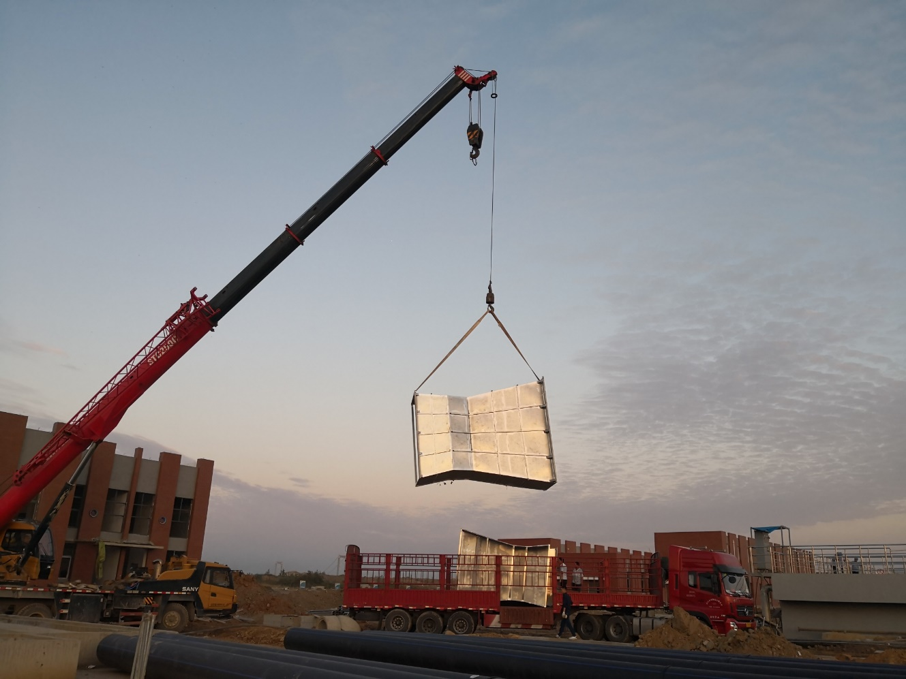

    自北湖污水處理廠光伏項目啟動,武漢控股綠色產業分公司全員上陣,積極協調該廠光伏陣列安裝、電氣安裝調試等各項工作,全面參與到項目建設的各項工作中。

    為保障項目進度、施工安全,武漢控股綠色產業分公司牽頭成立“技術攻關、項目管理、運維保障”三個小組,定期召開項目專題會議,全面把控項目安全、質量、進度。

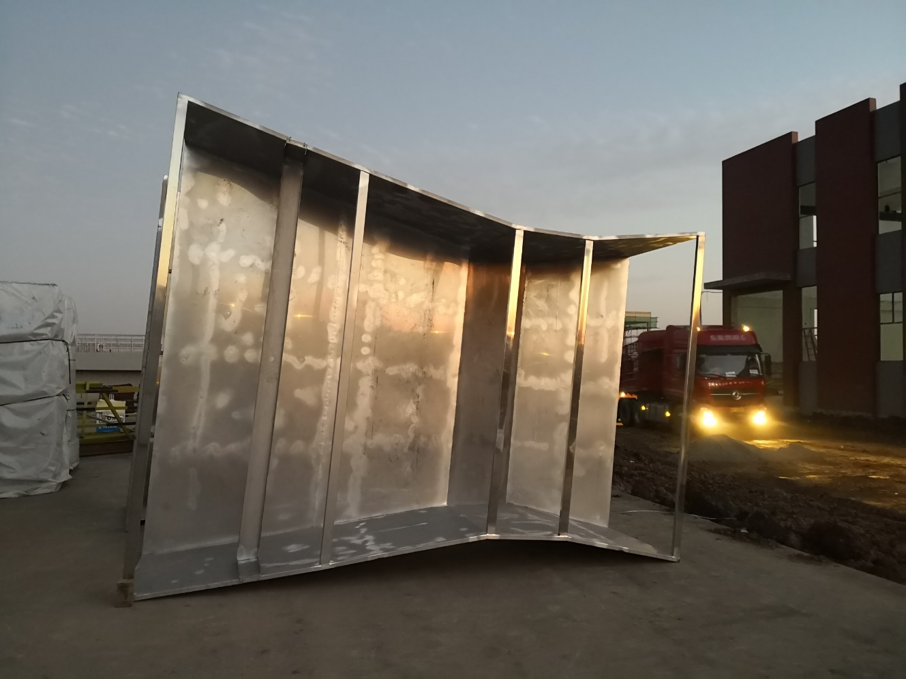

    廠區構筑物間跨度大,最大連續跨度長達到730米,其中二次沉淀池區域的單跨跨度達59.3米,綠色產業分公司與中南電力設計院共同攻克技術難點,經過反復的技術論證,選擇大跨越柔性支架光伏的技術方案。通過張拉副索可有效調節大跨度帶來的撓度問題,使得光伏發電站兼具安全性與美觀性。






    中核儀表應用現場-新北湖實拍


    北湖污水處理廠承擔著半個武昌城的污水處理工作,為了確保光伏電站并網過程中及投運后污水處理廠的正常運營,綠色產業分公司的技術攻關、項目管理、運維保障小組主動擔當作為,與北湖污水處理廠、武漢市供電公司等相關部門反復溝通,全程參與發電站并網方案的制定,以并網發電期間最大程度降低對污水處理廠運行的影響為目標,以最短的時間、最優的送電方式,最終制定并網發電實施方案,并保障了光伏并網發電期間廠區生產“零影響”。
